Von Alt zu Neu
Vom Altbau zum Neubau.
Hier Dokumentieren wir ein Neubauprojekt in Kiel - Kronsburg. Vom Erwerb des Altprojektes bis zur Fertigstellung des Neubaus.
Altobjekt: Siedlungshaus Baujahr 1962 mit Vollkeller und Ölheizung.
Nach dem Erwerb des Hauses beginnen die Bauherren mit dem Abriss.

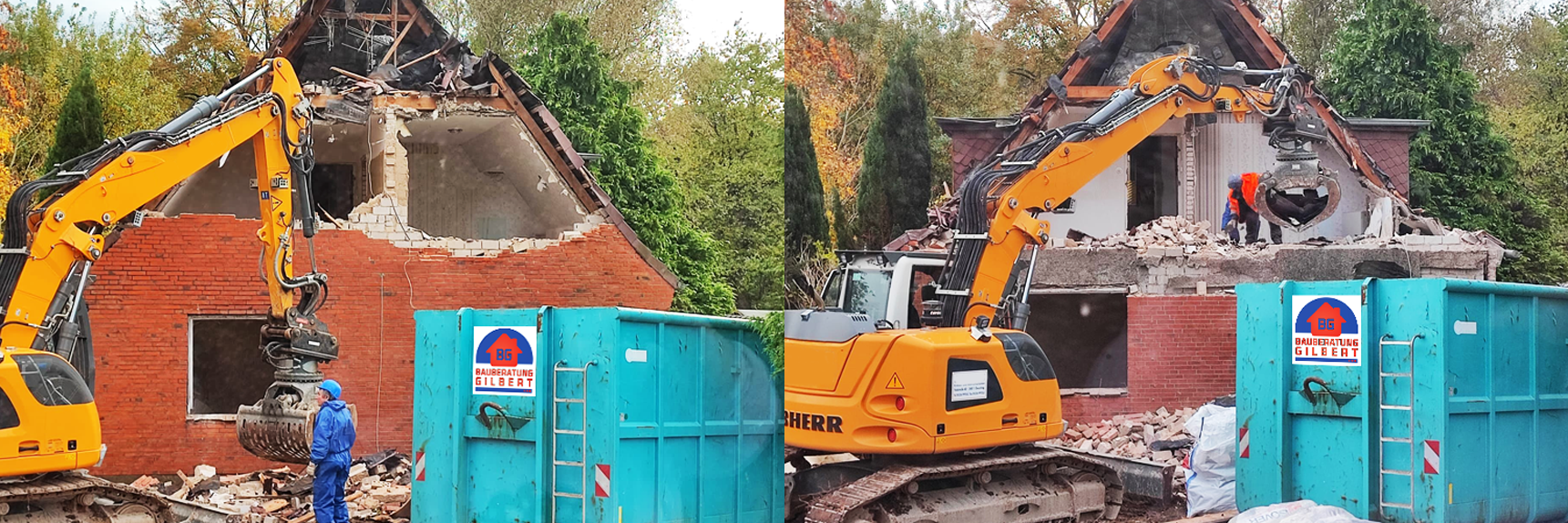

Der Abriss sowie die fachgerechte Entsorgung des Bauschutts erfolgen binnen weniger Tage.

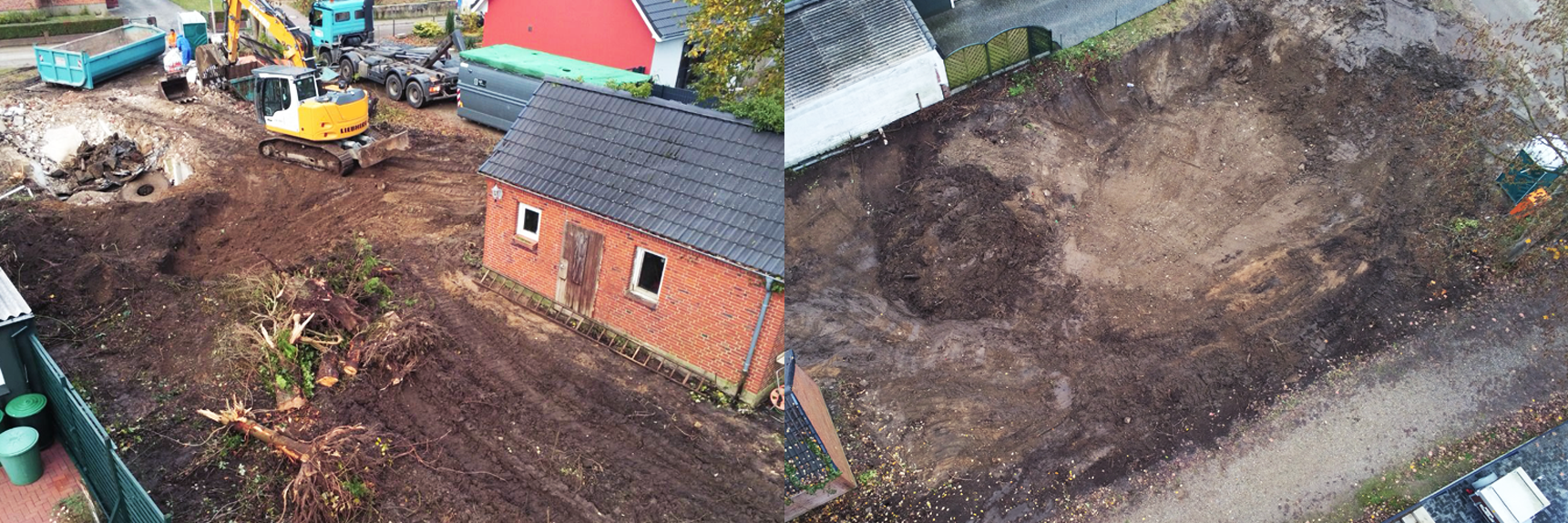

Parallel zum Abriss wird das verwilderte Grundstück gerodet.
Nicht gebrauchte Nebengebäude wurden entfernt und der Altkeller wurde fachgerecht abgerissen.
Das Grundstück wurde nach statischen Erfordernissen verfüllt und verdichtet.

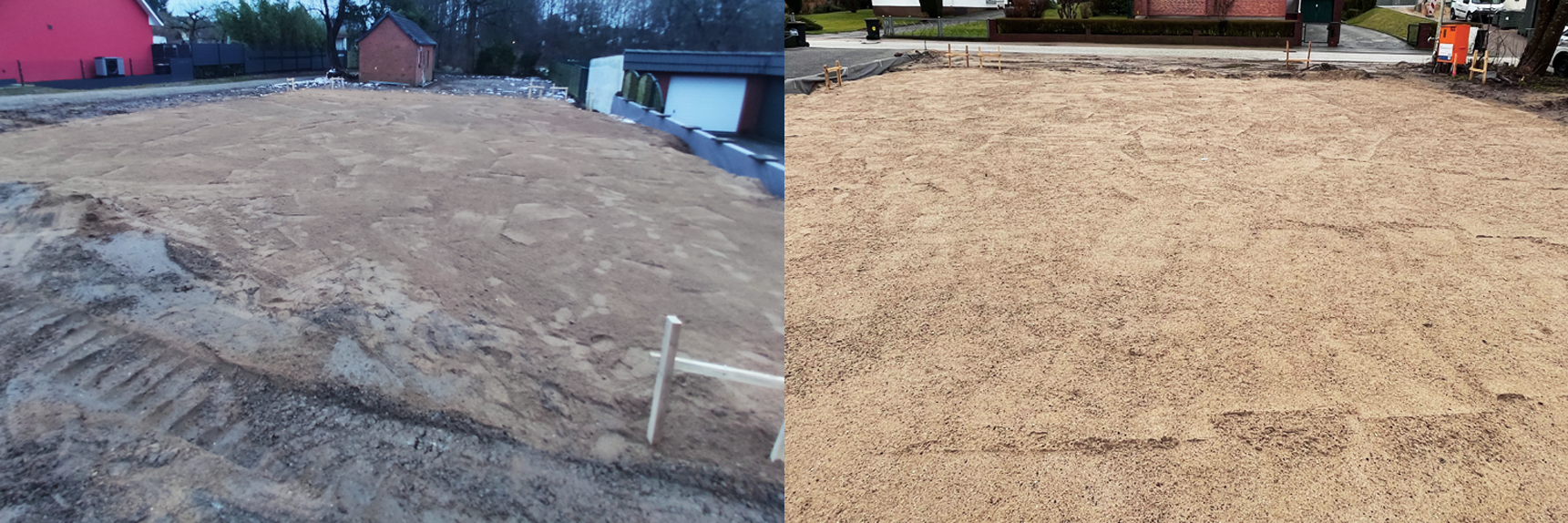

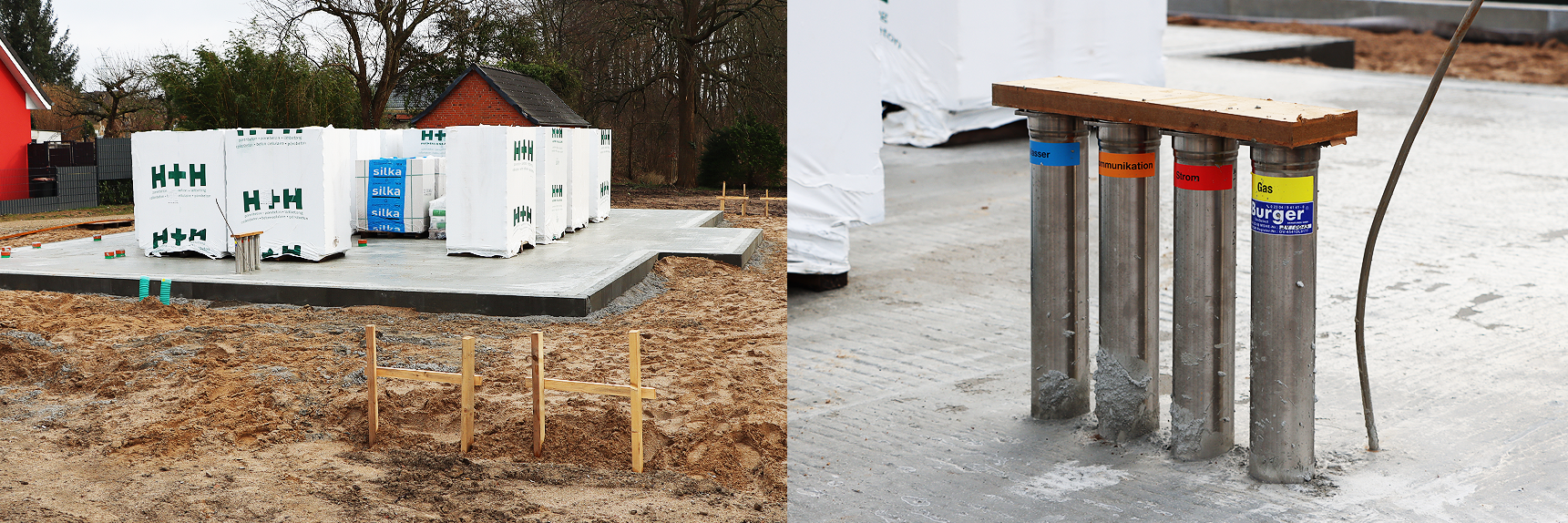

Das aufgrund des Bodengutachtens erforderliche Kiesbett wurde gefertigt.

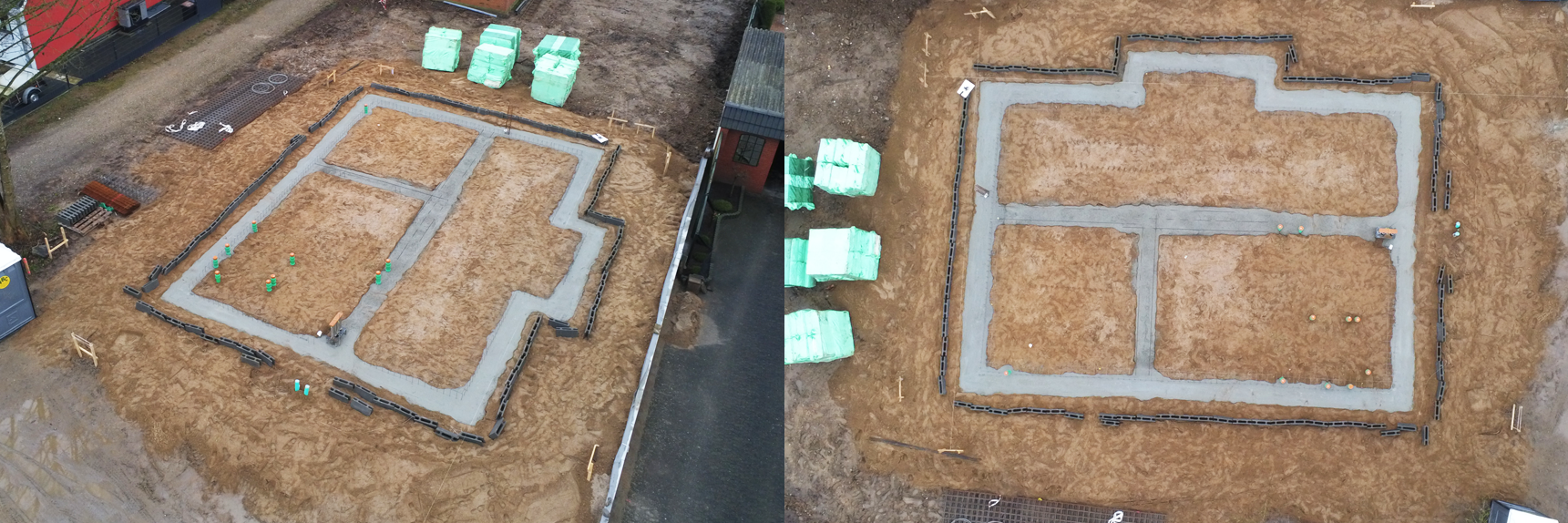

Streifenfundamente sind eingebaut.
Im Hintergrund ist das Material für die Untersohlendämmung gelagert.
Untersohlendämmung wurde bereits eingebaut.

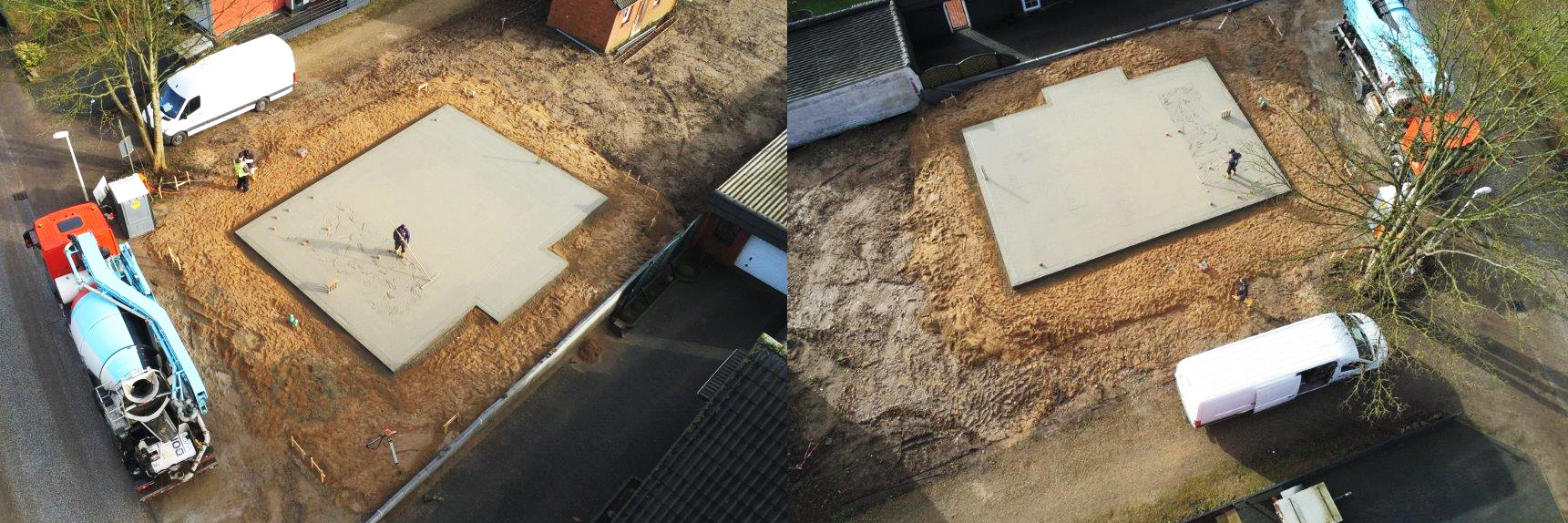

Am 19. Februar 24 wurde die Betonsohle geschüttet.
Die Steine für das Erdgeschoss wurden angeliefert.
Hier gut sichtbar die Mehrsparten - Hauseinführung.

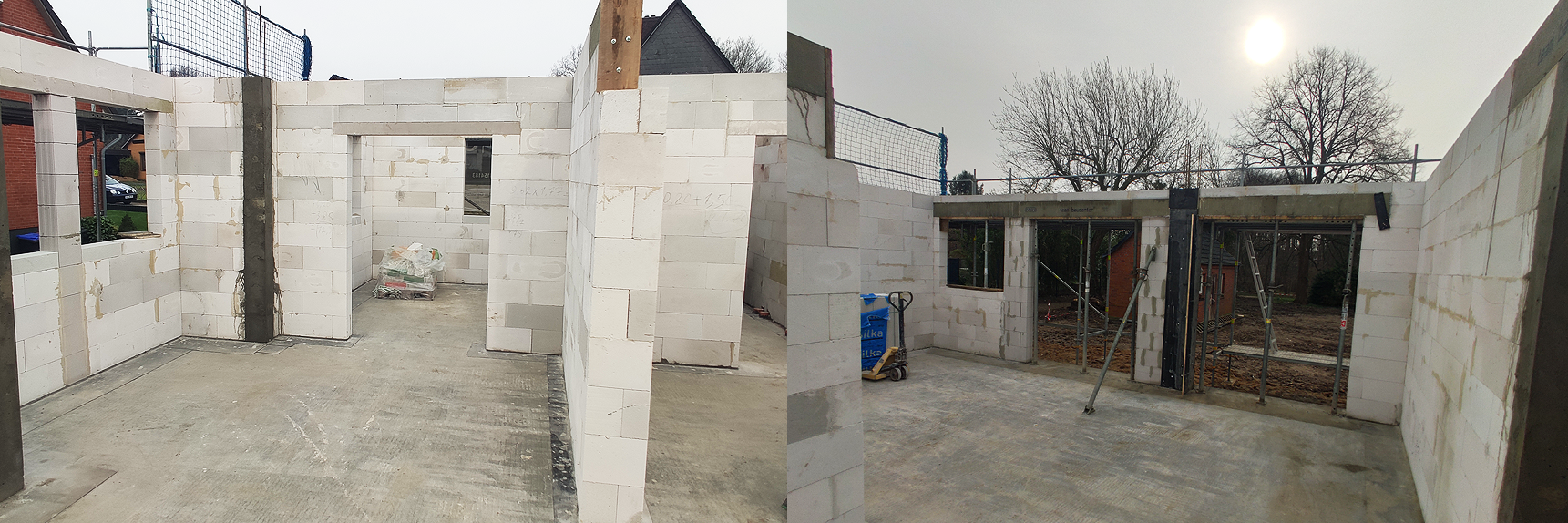

Mit dem Mauern des Erdgeschosses wurde am 1. März 24 begonnen...

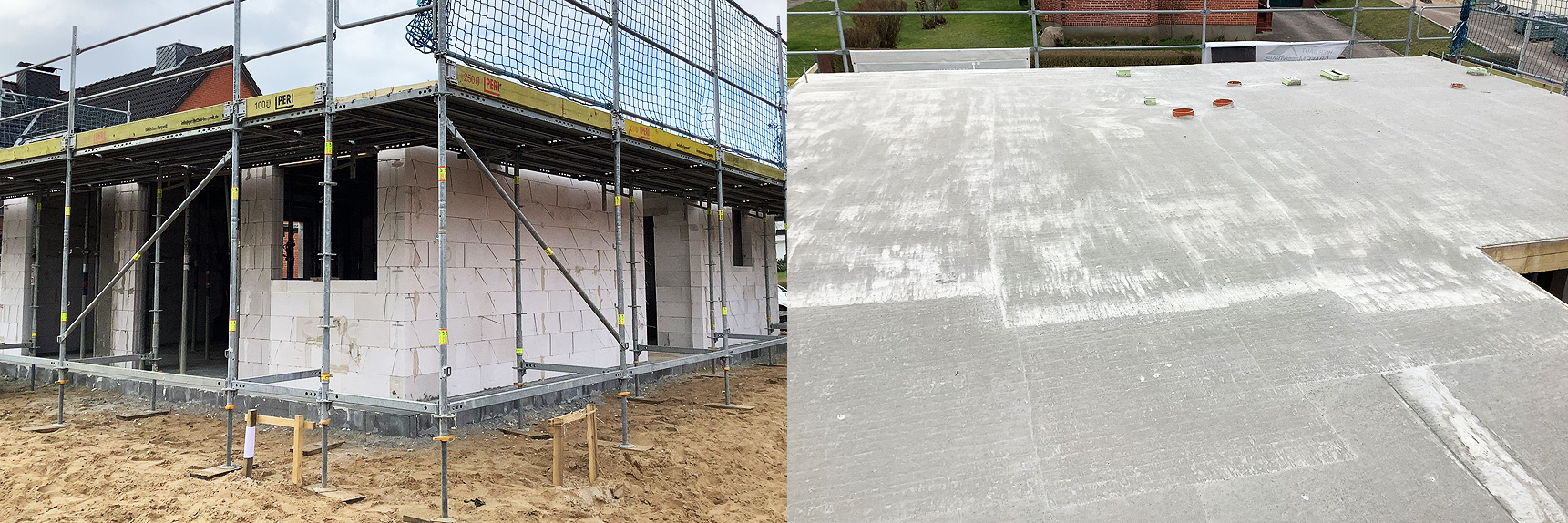

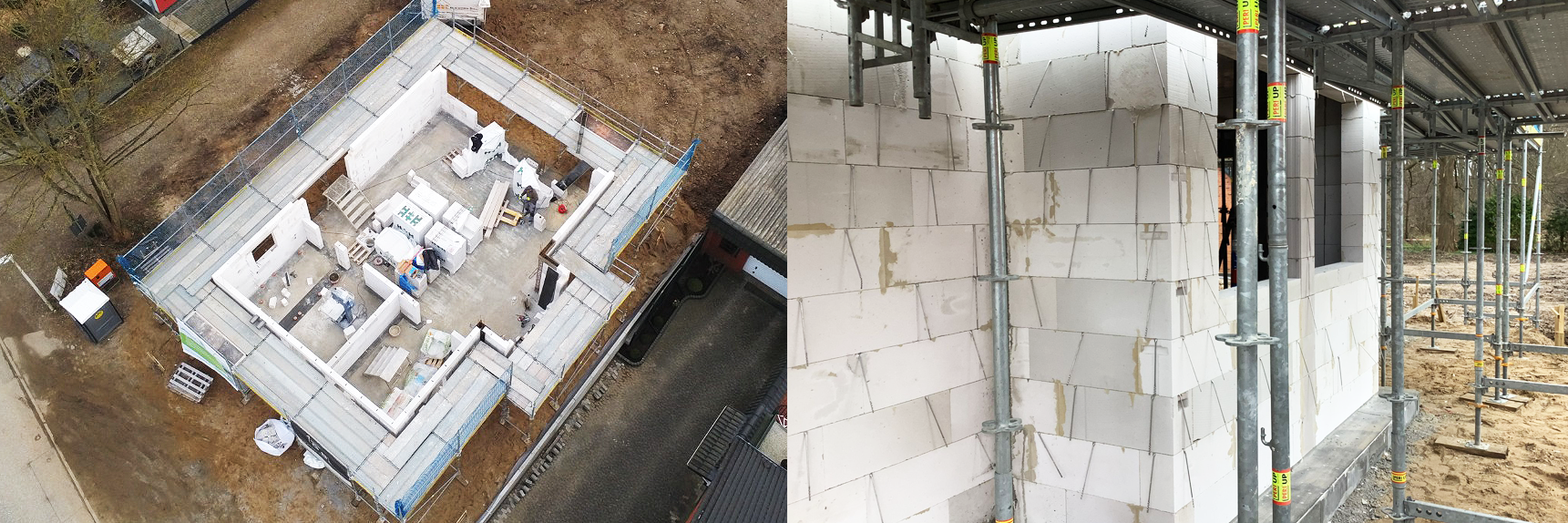

Die Erdgeschossmauern waren schon am 2. März fertiggestellt!
Das Gerüst für den Bau des Dachgeschosses ist aufgestellt.
Am 4. März 24 wurde die Betondecke geschüttet. Da die Betonsohle am 19. Februar eingebaut wurde, hat es bis zur Erstellung der Erdgeschossdecke gerade einmal 11 Tage gedauert. Eine wirklich kurze Bauzeit!

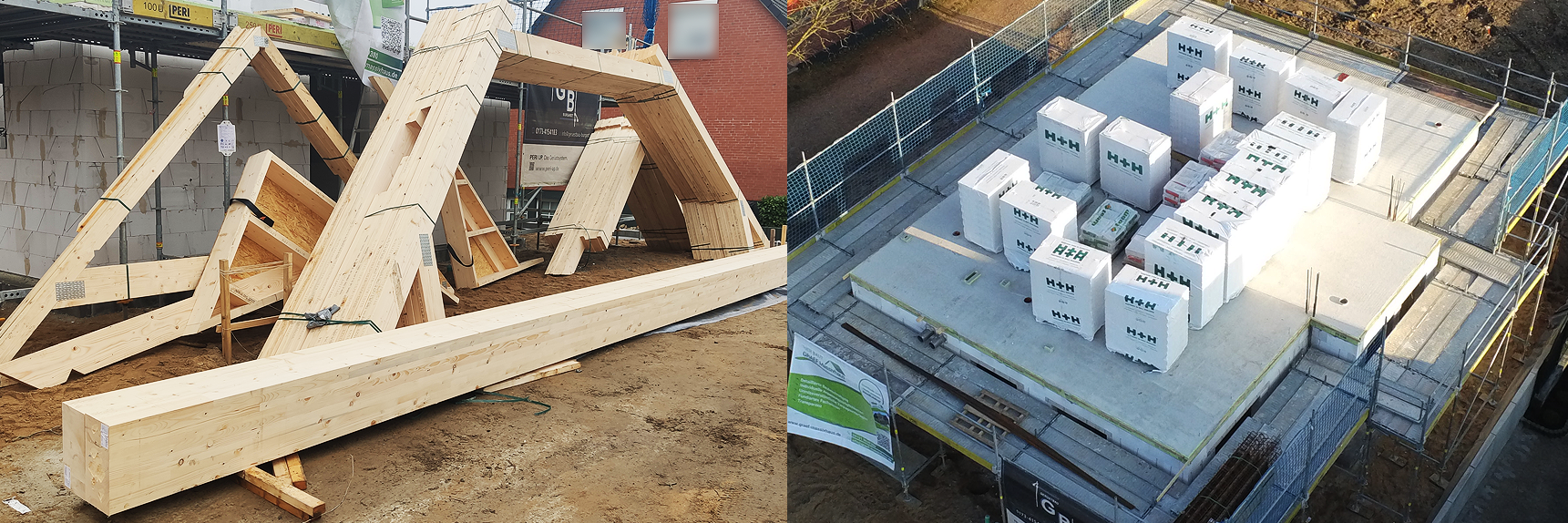

Am 12. März 24 wurde der Dachstuhl geliefert.
Vorher wurden die Steine für die Dachgeschosswände auf die getrocknete Betondecke gesetzt.

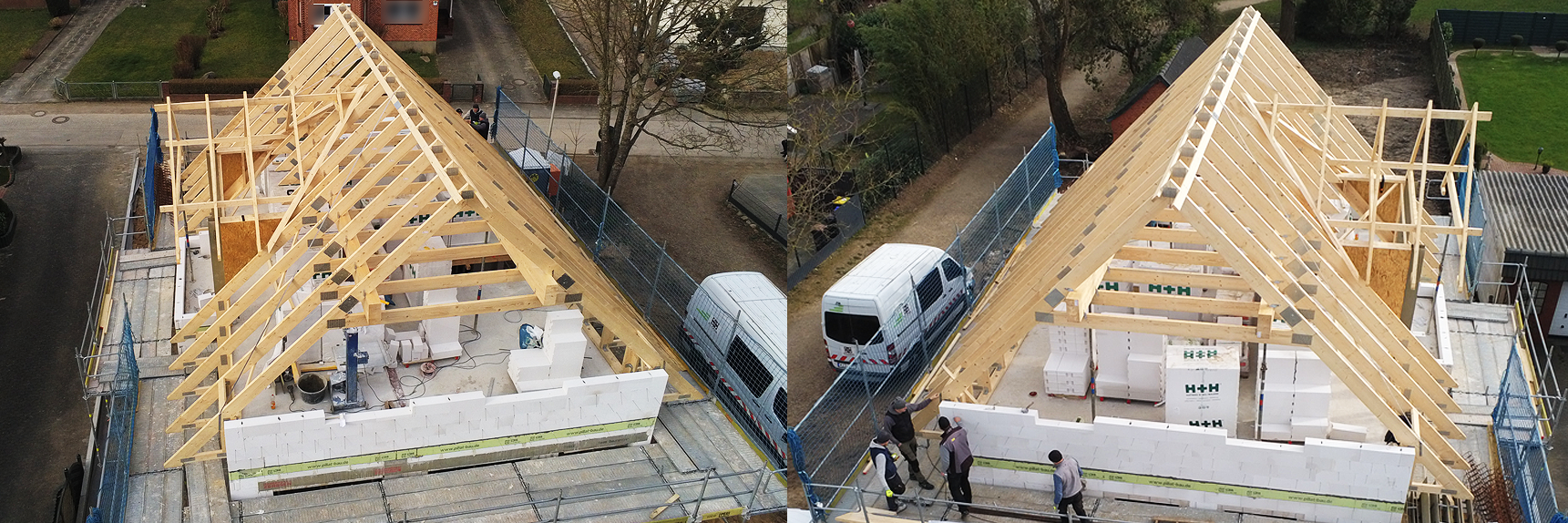

Am 14. März 24 wurde der Dachstuhl aufgestellt.

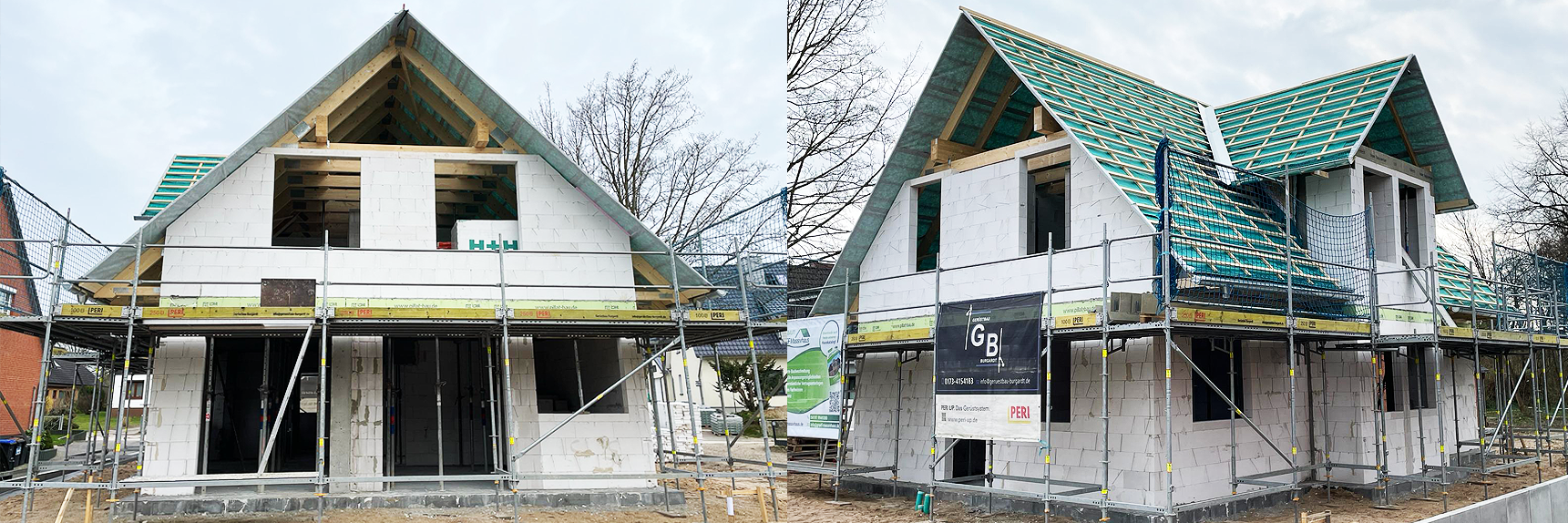

Teile der Dachgeschosswände wurden schon erstellt. Seit beginn der Betonsohle bis zu diesem Bautenstand sind gerade einmal
24 Tage vergangen!
Heute ist der 19. März 2024. Genau einen Monat nach Beginn der Sohle ist der sichtbare Bautenstand erreicht.
In Kürze erfolgen die Dacheindeckung und die Verblendarbeiten.
Das Gerüst wurde erhöht, damit die Verblendmaurer bequem den Giebel erreichen.

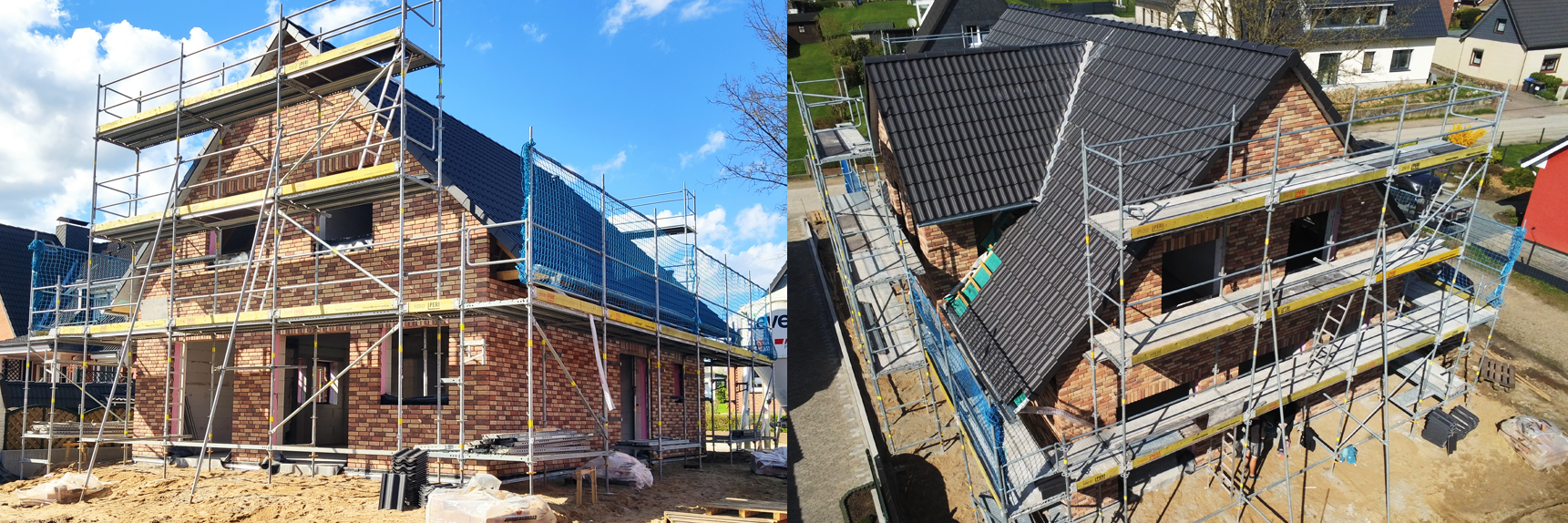

Am 26. März wurde mit dem Verblendmauerwerk begonnen.

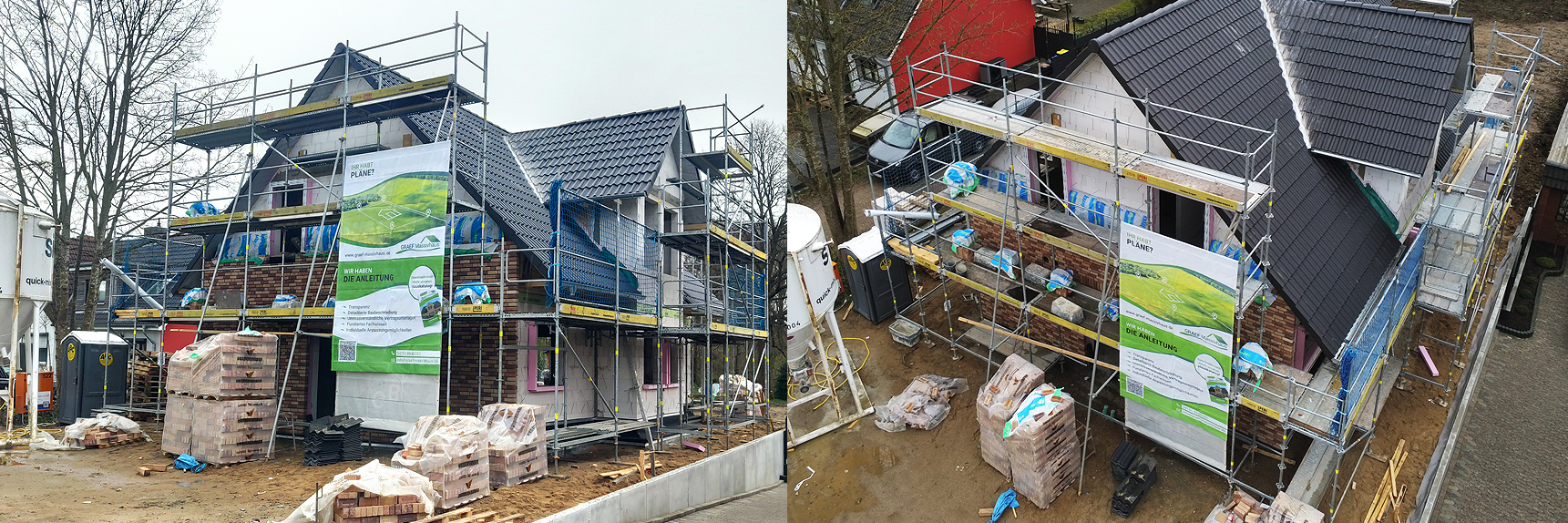

Bautenstand vom 28. März 2024.

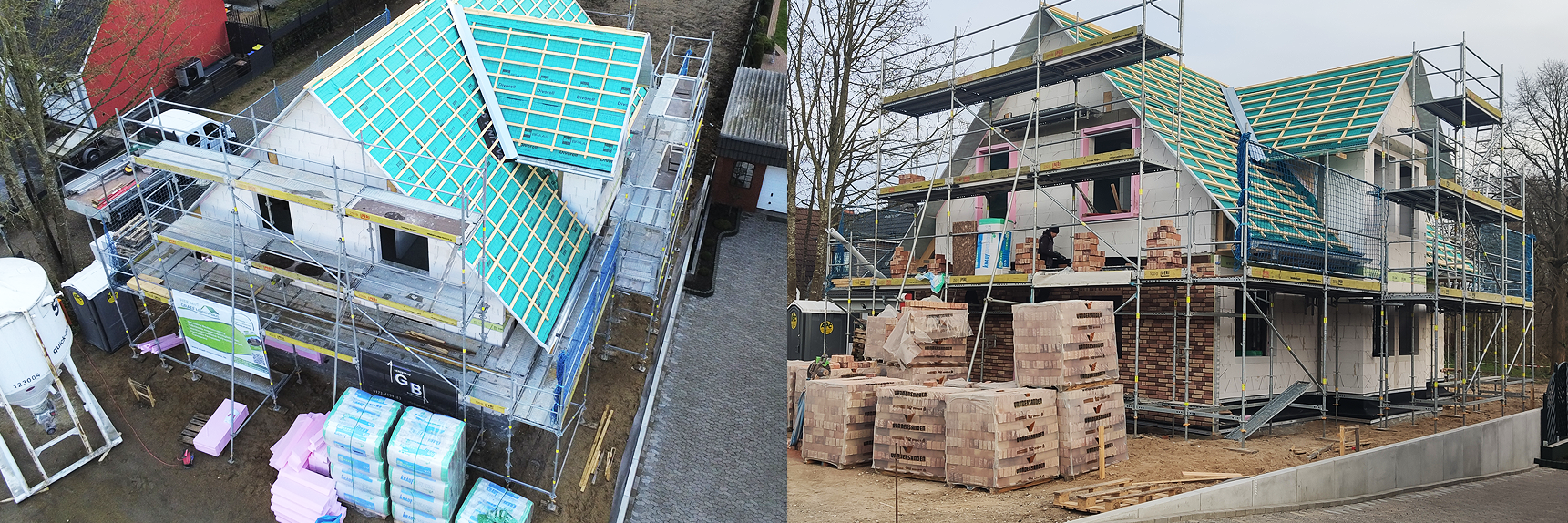

Die Dacheindeckung ist erfolgt.

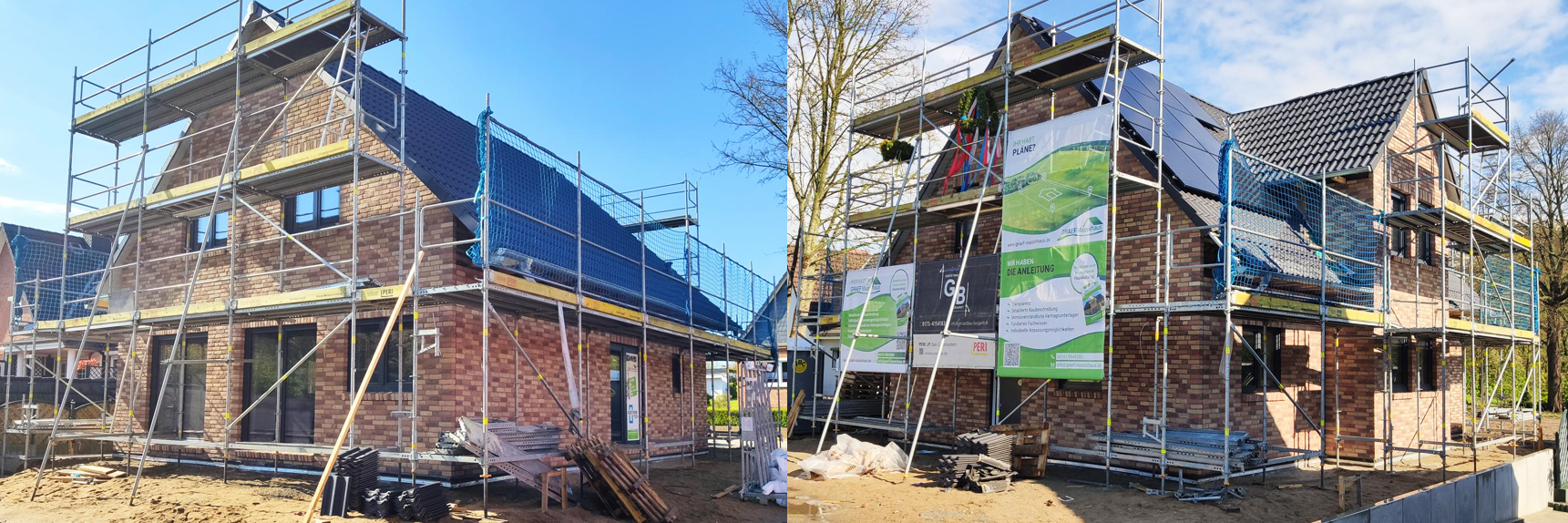

Am 5. April waren die Verblendsteine gemauert.
In Kürze erfolgt die Verfugung.
Am 11. April waren die Fenster und die Haustür einebaut.
Die Halter für die Photovoltaikanlage wurden angebracht.

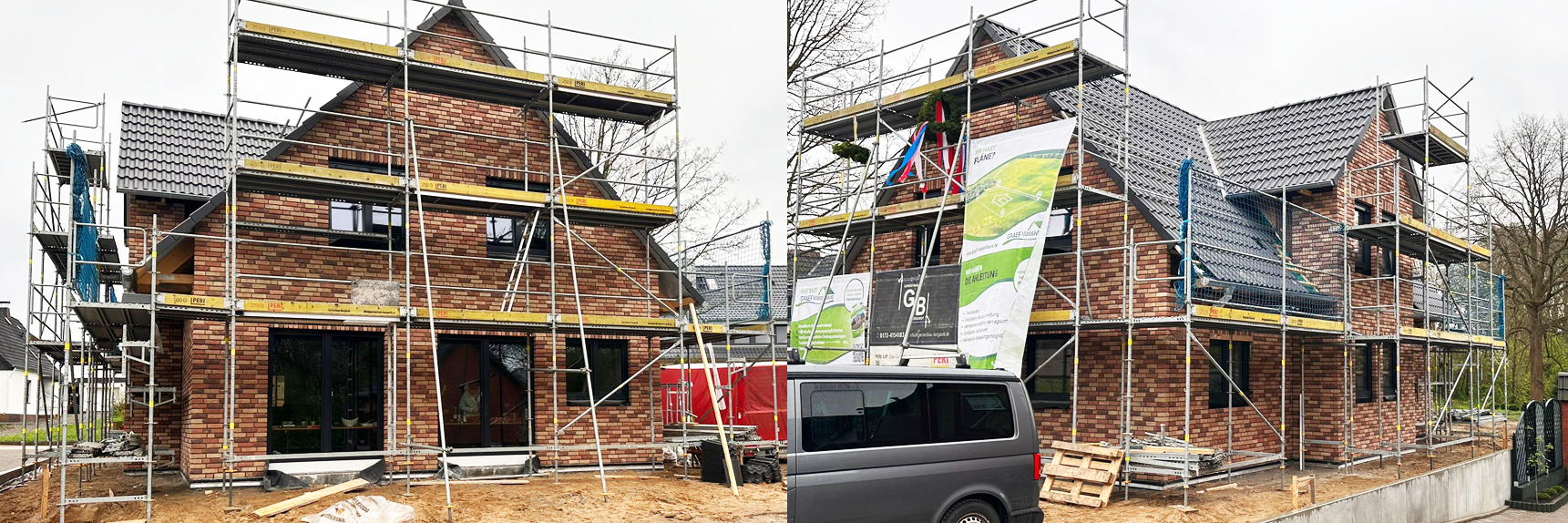

Am 25. April ist das Verblendmauerwerk verfugt.
Die Photovoltaik-Anlage ist auf dem Dach montiert.

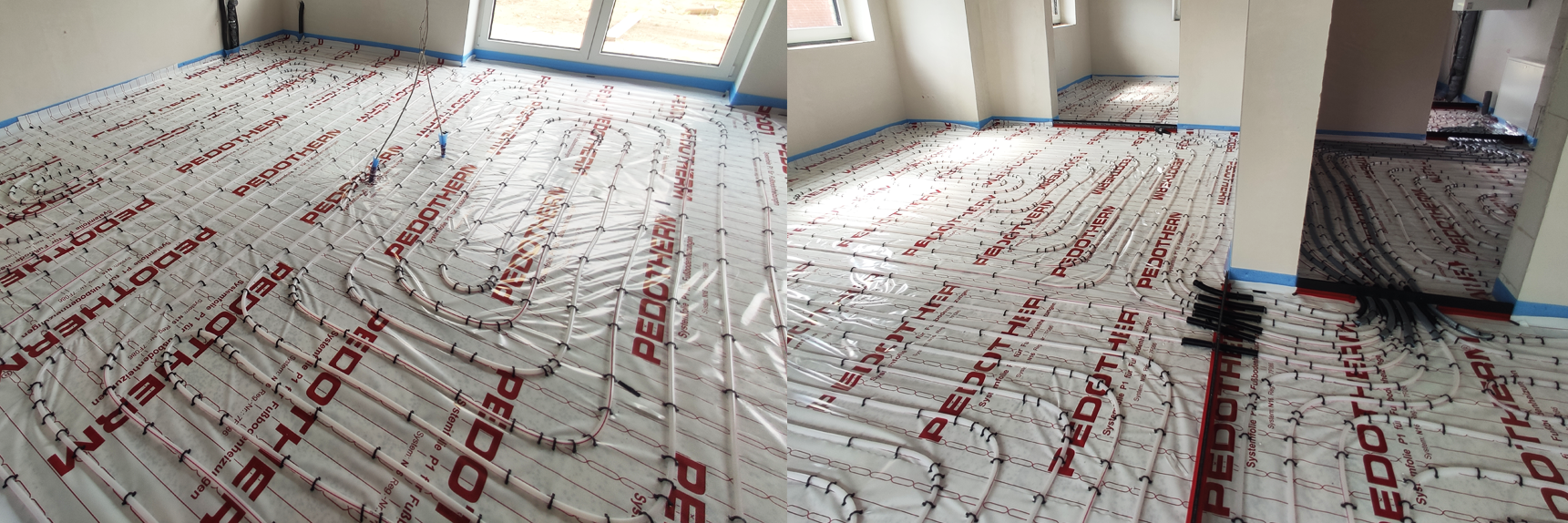

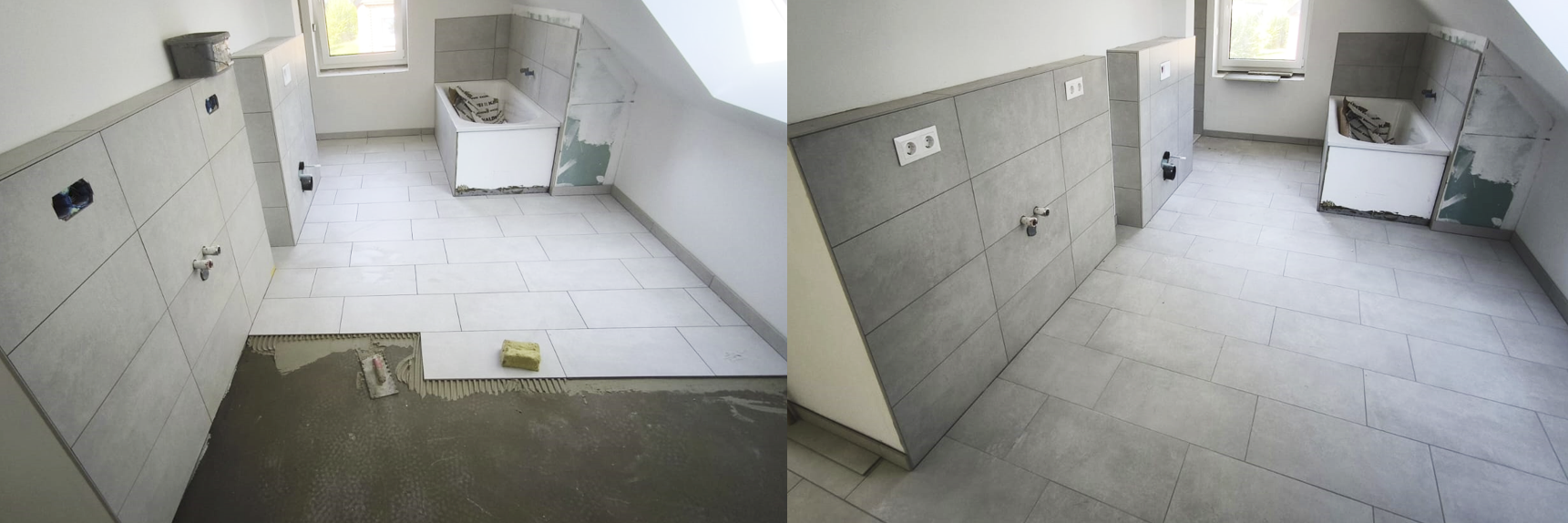

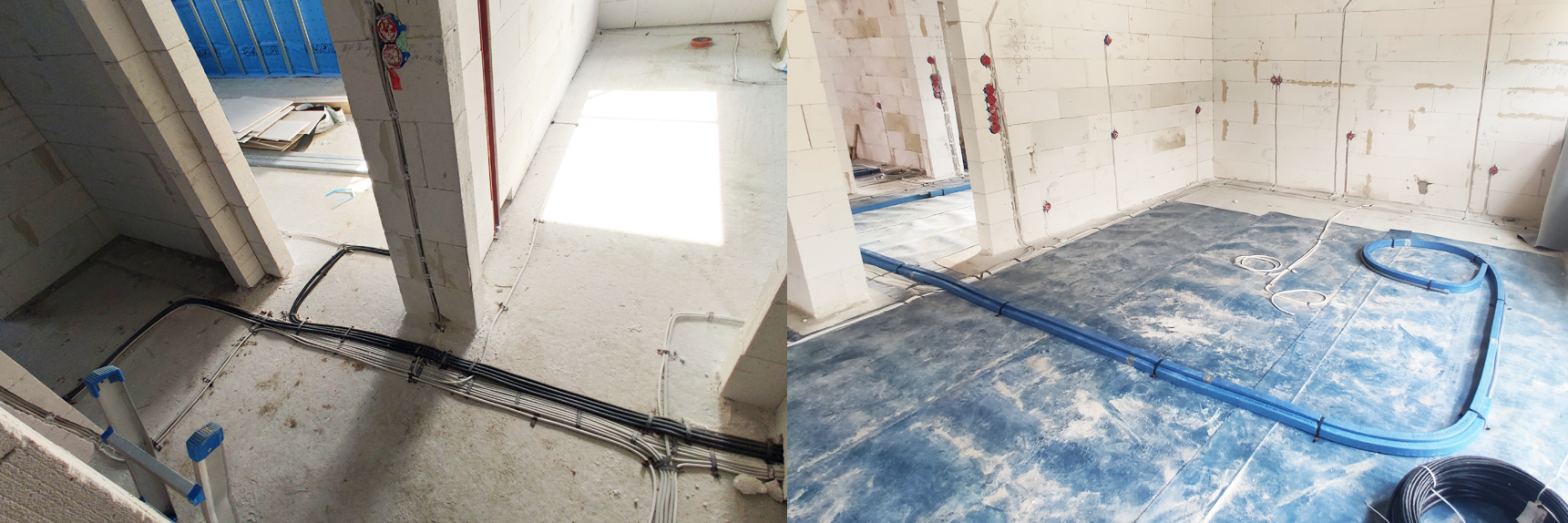

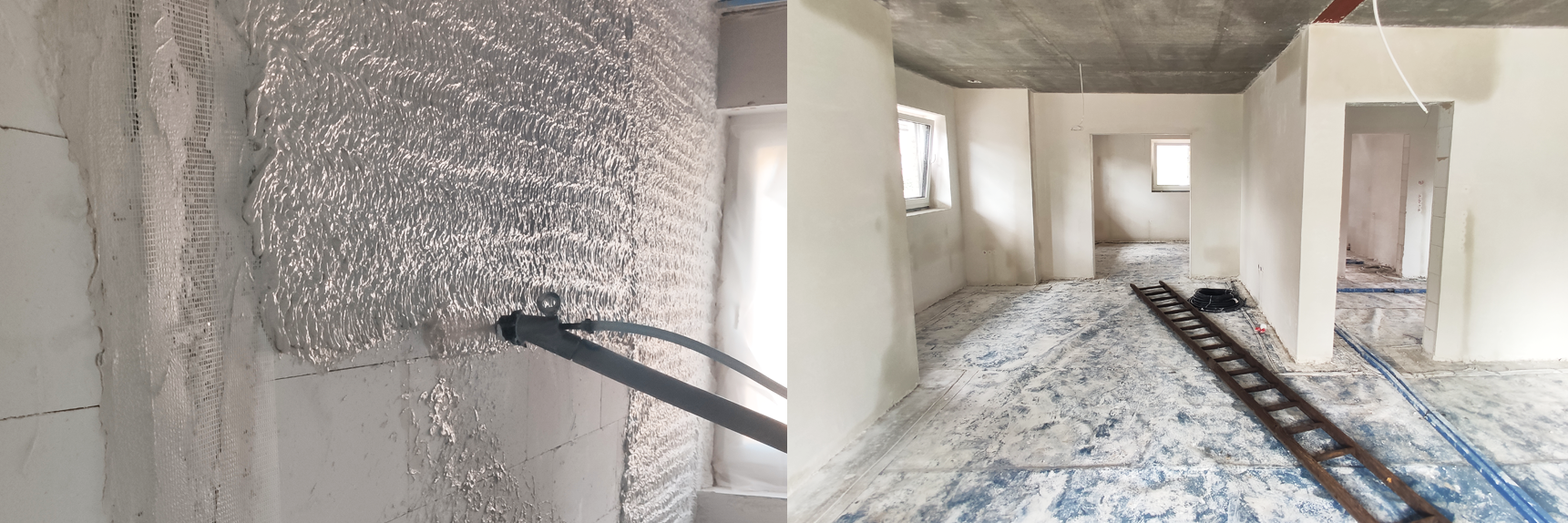

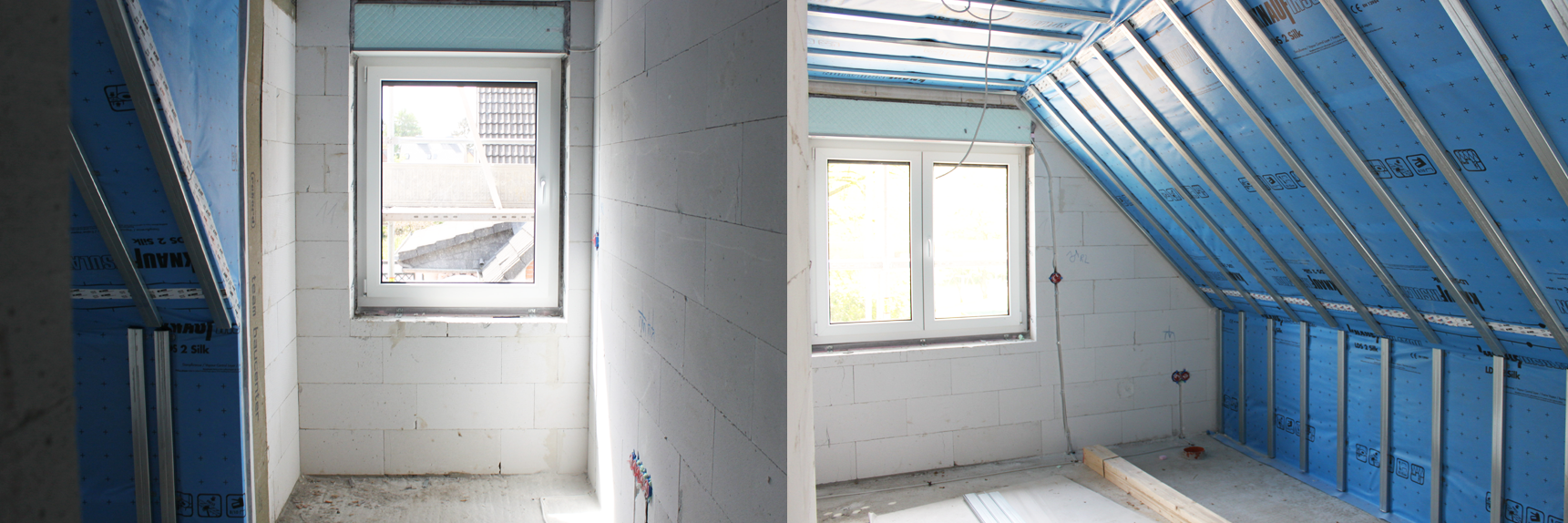

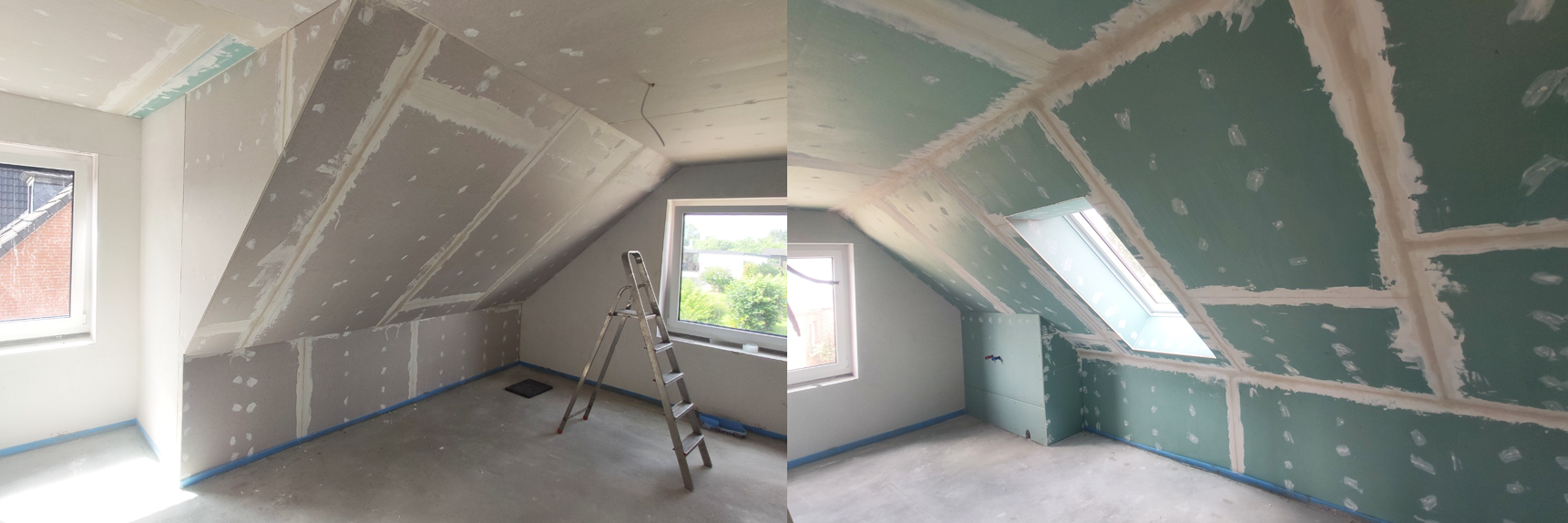

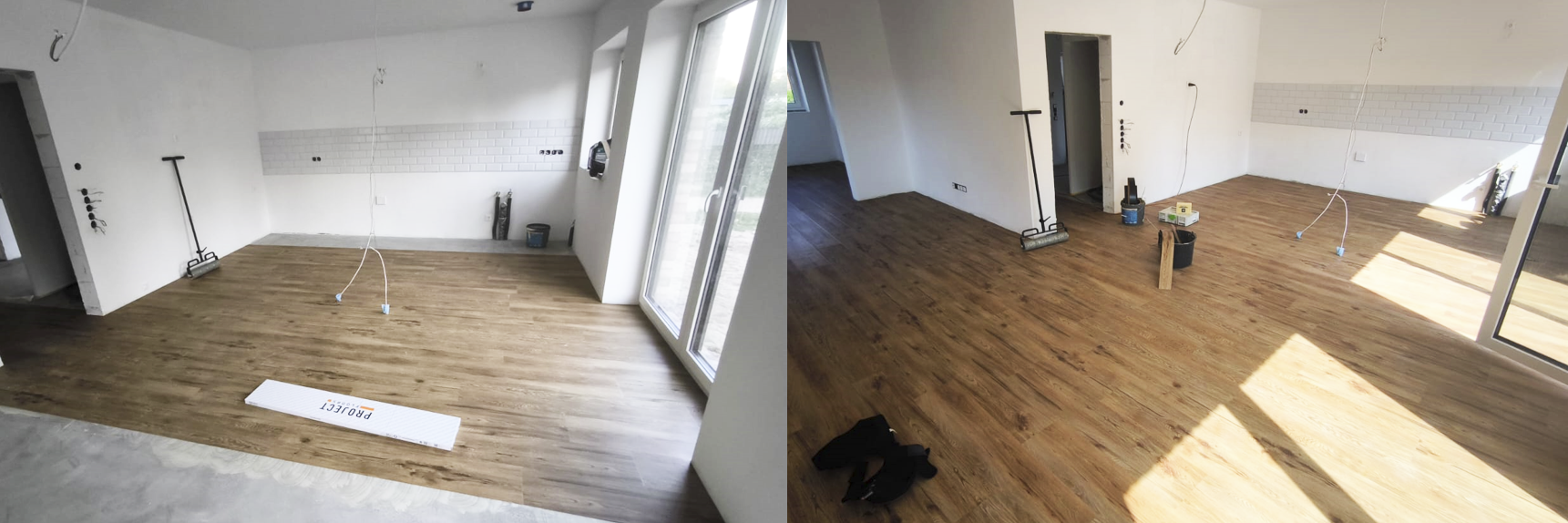

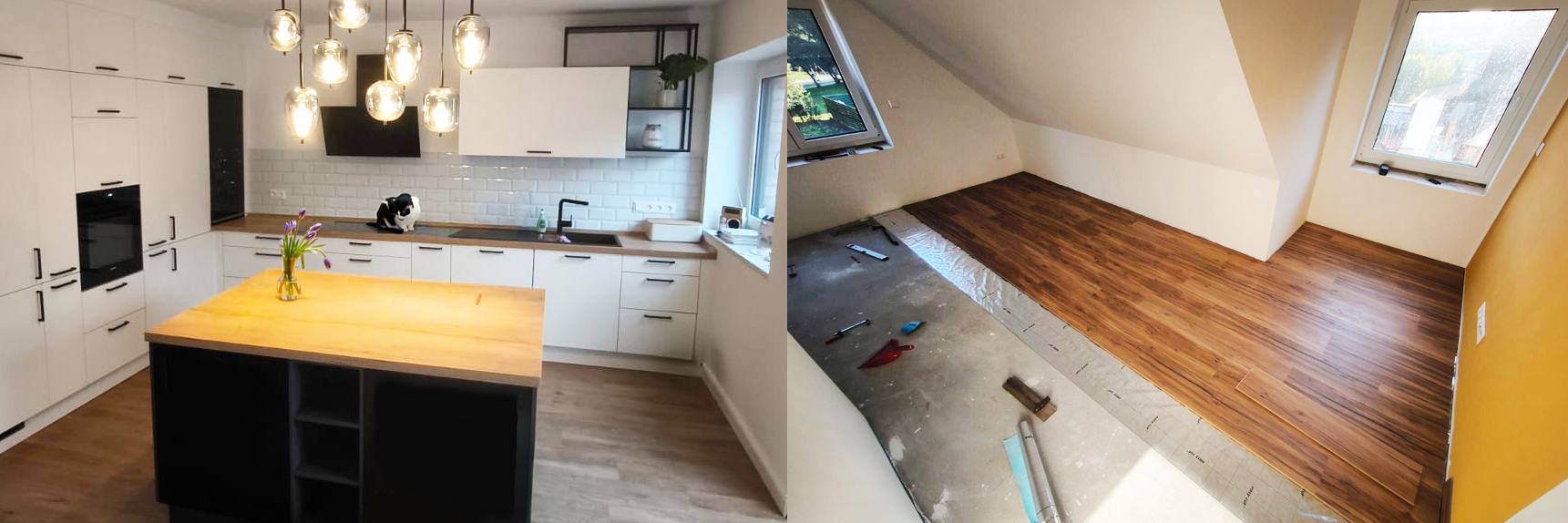

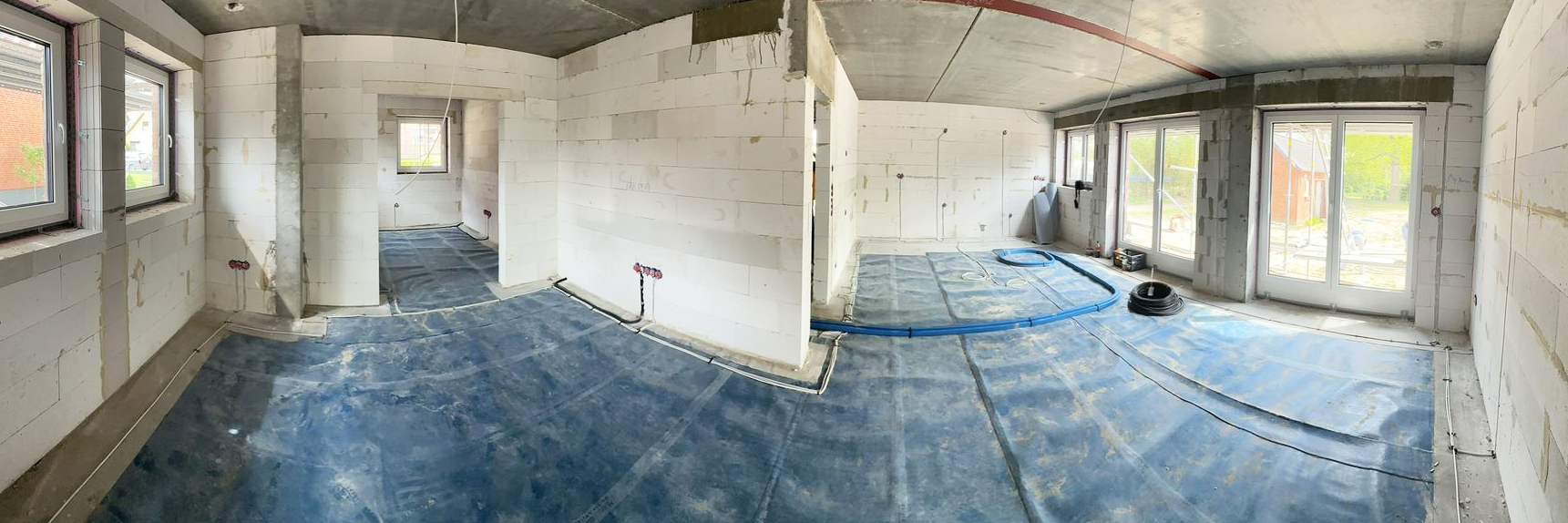

Am 25. April haben die Installationsgewerke begonnen. Auch die Trockenbauarbeiten laufen parallel dazu. Dieser Bautenstand ist 2 Monate und 7 Tage nach Beginn der Betonsohle erreicht. Das ist wie gewohnt eine absolute Spitzenleistung der Fa. Graef.
Weiterer Fortschritt wird dokumentiert.
